La linea 2 della metropolitana di Torino

Linea 2 metropolitana di Torino

La linea 2 della metropolitana di Torino è in costruzione

La linea 2 della metropolitana di Torino è la seconda linea della rete cittadina, dopo la linea 1 entrata in servizio nel 2006. Sarà una metropolitana automatica e senza conducente, con treni a guida integrale e frequenze molto elevate, pensata per attraversare la città lungo l'asse nord-sud e per servire quartieri oggi scoperti dal trasporto su ferro.

Il tracciato della linea 2

Il progetto complessivo prevede un tracciato di circa 28 chilometri e 32 stazioni, suddiviso in tre tratte. La tratta centrale collega Rebaudengo, a nord, ad Anselmetti, a sud, e raccoglie la maggior parte delle fermate. A questa si aggiungono due prolungamenti, uno verso nord-est in direzione San Mauro Torinese e uno verso sud-ovest fino a Orbassano, passando per Rivalta. La linea 2 si incrocerà con la linea 1 nella stazione di Porta Nuova, in via Nizza, creando il principale nodo di scambio tra le due metropolitane.

Il primo lotto: da Rebaudengo a Porta Nuova

La prima tratta che verrà effettivamente realizzata è il lotto funzionale tra Rebaudengo e Porta Nuova, lungo 7,7 chilometri e composto da 10 stazioni, con un deposito interrato a Rebaudengo e una flotta iniziale di dodici treni. Rispetto al progetto originario, che arrivava fino al Politecnico con tredici stazioni, il primo lotto è stato ridimensionato per consentire un avvio dei lavori più rapido. Le stazioni Corelli e Cimarosa sono state accorpate, mentre Politecnico e Crocetta sono state momentaneamente stralciate e rinviate ai lotti successivi.

Le fermate del primo lotto attraversano l'area nord di Barriera di Milano, la zona della Manifattura Tabacchi e il Campus Einaudi, fino allo snodo ferroviario di Porta Nuova.

Quando apre la linea 2

L'apertura dei cantieri del primo lotto è prevista per l'autunno del 2026, dopo la pubblicazione della gara per le opere civili. L'entrata in esercizio della tratta tra Rebaudengo e Porta Nuova è programmata per la fine del 2032. I lotti successivi, compreso il completamento verso il Politecnico e i prolungamenti verso San Mauro e Orbassano, seguiranno in funzione dei finanziamenti disponibili.

Caratteristiche tecniche e interscambi

Come la linea 1, la linea 2 sarà completamente automatica, con treni senza conducente e passaggi molto frequenti, fino a un treno al minuto nelle ore di punta, e con accesso previsto senza tornelli. L'identità architettonica delle stazioni è stata affidata allo studio UNStudio. Sul fronte dell'intermodalità la linea offrirà più punti di scambio, con il Servizio Ferroviario Metropolitano nelle stazioni di Zappata e Rebaudengo, con la linea 1 a Porta Nuova, e con tre parcheggi di interscambio a Orbassano, Anselmetti e San Mauro.

Per pianificare i tuoi spostamenti puoi consultare gli orari della metropolitana di Torino e le tariffe disponibili nella sezione biglietti.

Le stazioni della Metro di Torino
Rebaudengo
Giulio Cesare
San Giovanni
Corelli–Cimarosa
Bologna
Novara
Verona
Mole - Giardini Reali
Carlo Alberto
Porta Nuova

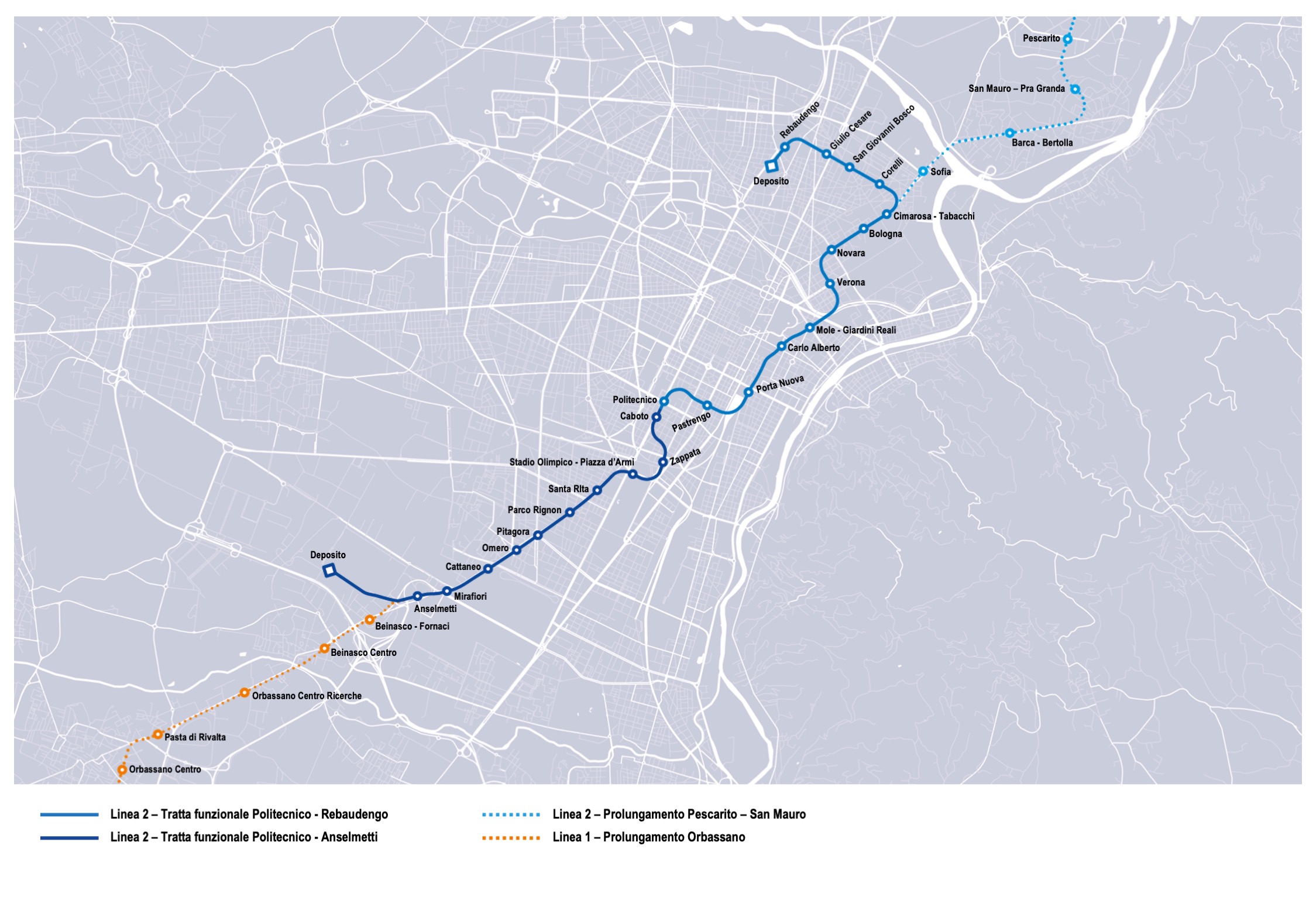

Mappa delle stazioni della Linea 2 della Metro di Torino

Le stazioni della linea 2 della Metro di Torino

Linea 2 Metro di Torino

Informazioni correlate

In tema di Metro di Torino è probabile che ti interessino gli orari della metropolitana di Torino e le diverse tipologie di biglietti disponibili per il trasporto pubblico di Torino.

Video progetto
Foto Gallery

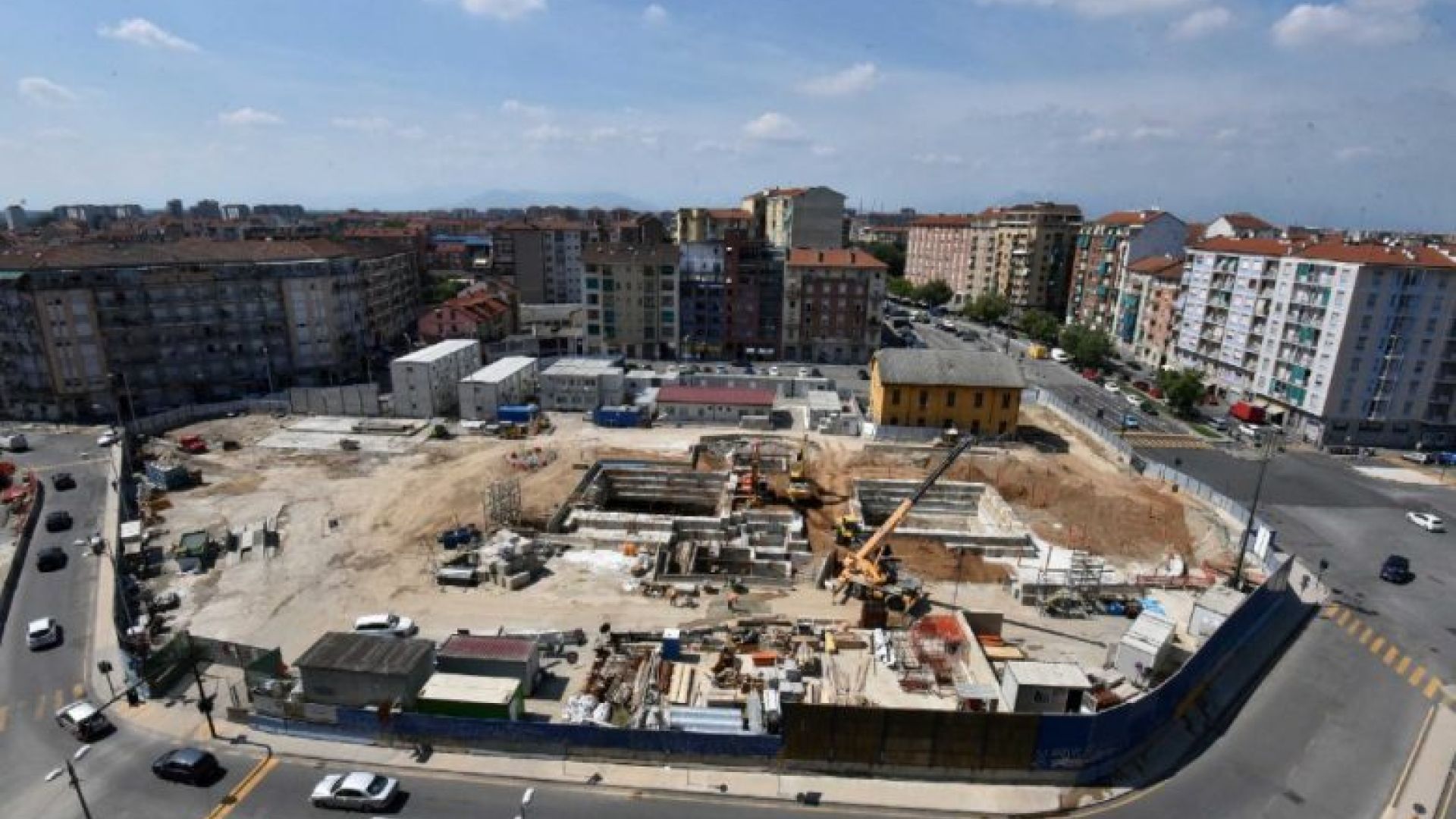

foto della costruzione della linea 2 della metro di Torino

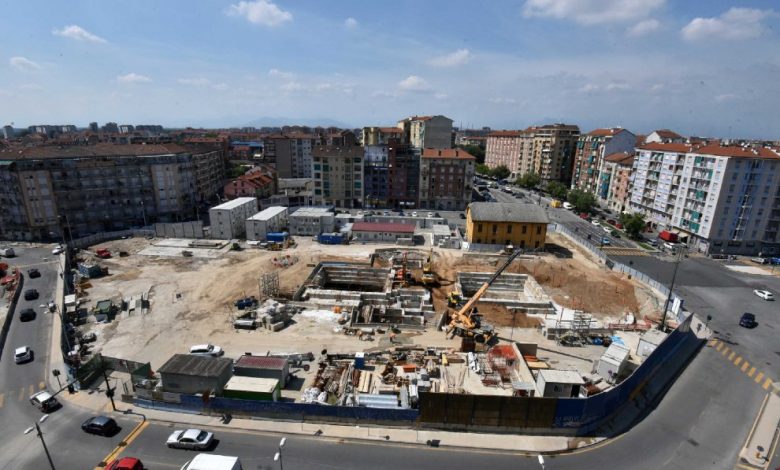

foto della costruzione della linea 2 della metro di Torino

Domande frequenti sulla linea 2 della metro di Torino

Quando apre la linea 2 della metropolitana di Torino?

L'apertura dei cantieri del primo lotto, tra Rebaudengo e Porta Nuova, è prevista per l'autunno del 2026. L'entrata in esercizio di questa prima tratta è programmata per la fine del 2032.

Quante stazioni avrà la linea 2?

Il progetto completo prevede 32 stazioni lungo circa 28 chilometri. Il primo lotto in costruzione, da Rebaudengo a Porta Nuova, comprende 10 stazioni su 7,7 chilometri.

Dove passa la linea 2 della metro di Torino?

La linea attraversa Torino lungo l'asse nord-sud, dalla zona di Rebaudengo e Barriera di Milano fino al centro, per poi proseguire verso sud in direzione Anselmetti e Orbassano, con un prolungamento a nord verso San Mauro Torinese.

La linea 2 si collega alla linea 1?

Sì. Il punto di interscambio tra la linea 2 e la linea 1 sarà la stazione di Porta Nuova, in via Nizza, principale nodo di scambio tra le due metropolitane torinesi.

I treni della linea 2 avranno il conducente?

No. Come la linea 1, la linea 2 sarà completamente automatica, con treni senza conducente e passaggi molto frequenti, fino a un treno al minuto nelle ore di punta.

Quali sono le stazioni del primo lotto della linea 2?

Il primo lotto, da Rebaudengo a Porta Nuova, comprende le stazioni Rebaudengo, Giulio Cesare, San Giovanni, Corelli–Cimarosa, Bologna, Novara, Verona, Mole–Giardini Reali, Carlo Alberto e Porta Nuova.

Perché la linea 2 non arriva subito al Politecnico?

Il primo lotto è stato ridimensionato a Rebaudengo–Porta Nuova per avviare prima i lavori. Le stazioni Politecnico e Crocetta sono state momentaneamente stralciate e rinviate ai lotti successivi, mentre Corelli e Cimarosa sono state accorpate.
